完美收官:渭河項目部圓滿完成#5機A修

日期:2024-05-08

5月6日6:20,渭河發電#5機組300MW滿負荷運行,各項參數正常,標志著渭河項目部經歷49天全方位深度“體檢”,圓滿完成A修任務,實現水壓試驗、鍋爐點火、汽機沖轉、機組并網“四個一次成功”。

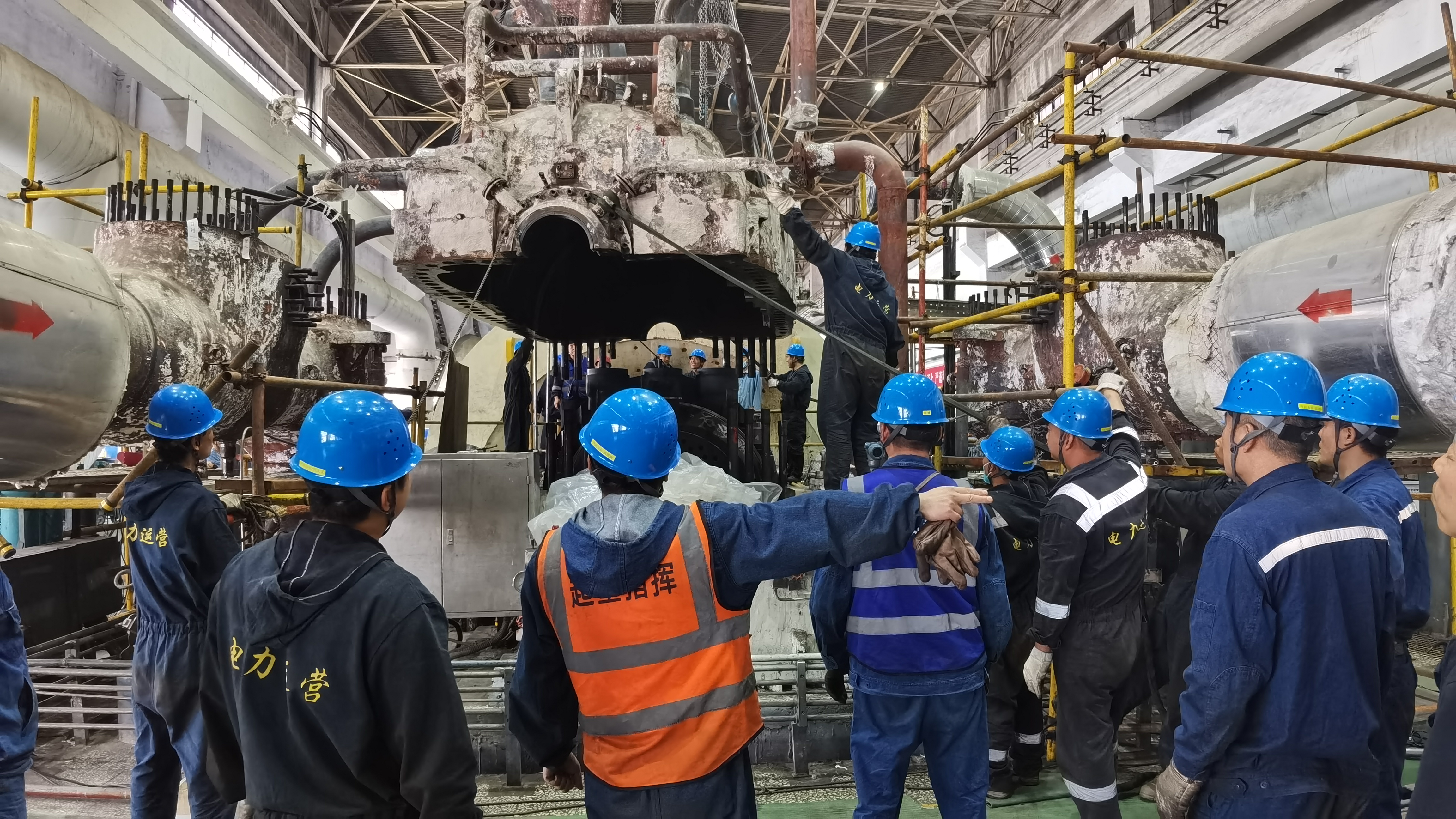

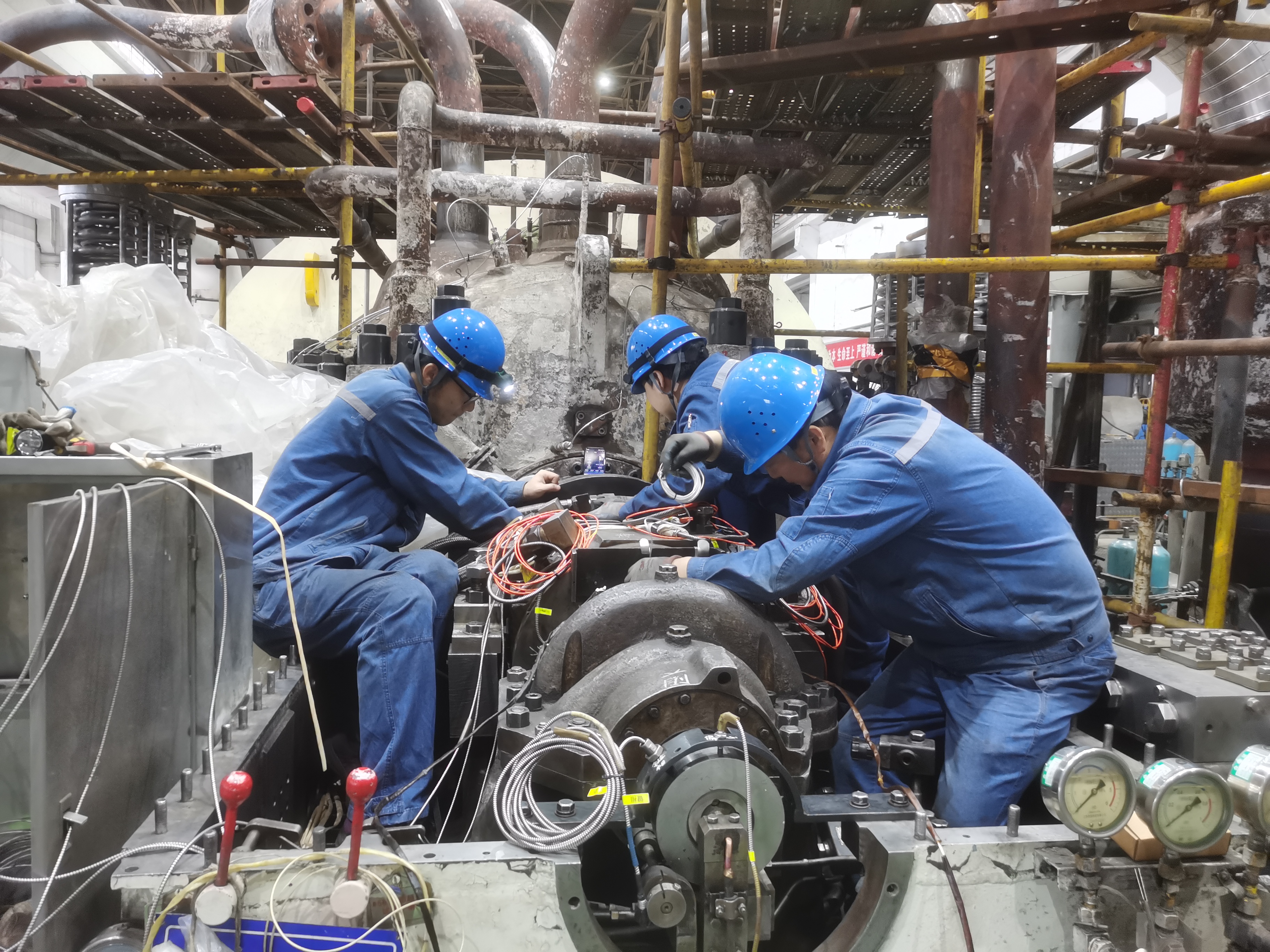

這一刻,所有人緊繃的神經才松弛下來。為確保開機試驗順利進行,試驗人員放棄“五一”休假,連續三天三夜堅守作業現場,累了困了就地稍微休息一下,確保點火、沖轉、定速等試驗工作無縫銜接。

5月3日1:26,#5機掛閘調試。

5月3日22:00,#5爐點火;

5月4日3:00,汽輪機沖轉試驗;

5月4日9:25,汽輪機3000轉定速;

5月5日13:33,機組正式并網。

本次#5機A修項目總計486項,其中標準項190項,非標項59項,技術監督38項,缺陷131項,迎峰度夏47項,防非停21項,檢修工作量之大可想而知。

針對項目部上半年等檢的“重頭戲”,項目部提前制定“四措兩案”,繪制大修網絡節點圖。在工期大幅壓縮的嚴峻考驗下,項目部科學籌劃,合理調配,各專業嚴格按照“一個大綱、三個標準”要求,從安全、質量、進度、文明生產全要素規范化管理。檢修作業全流程標準化作業,檢修現場工器具定置擺放,施工區域硬質隔離,設備、配件分區管理。嚴格控制W、H點,執行三級驗收制度,保障了所有工作如期完成。積極進行技術創新,機組修后運行平穩,各項指標均優于修前,為機組延壽打下了堅實基礎。

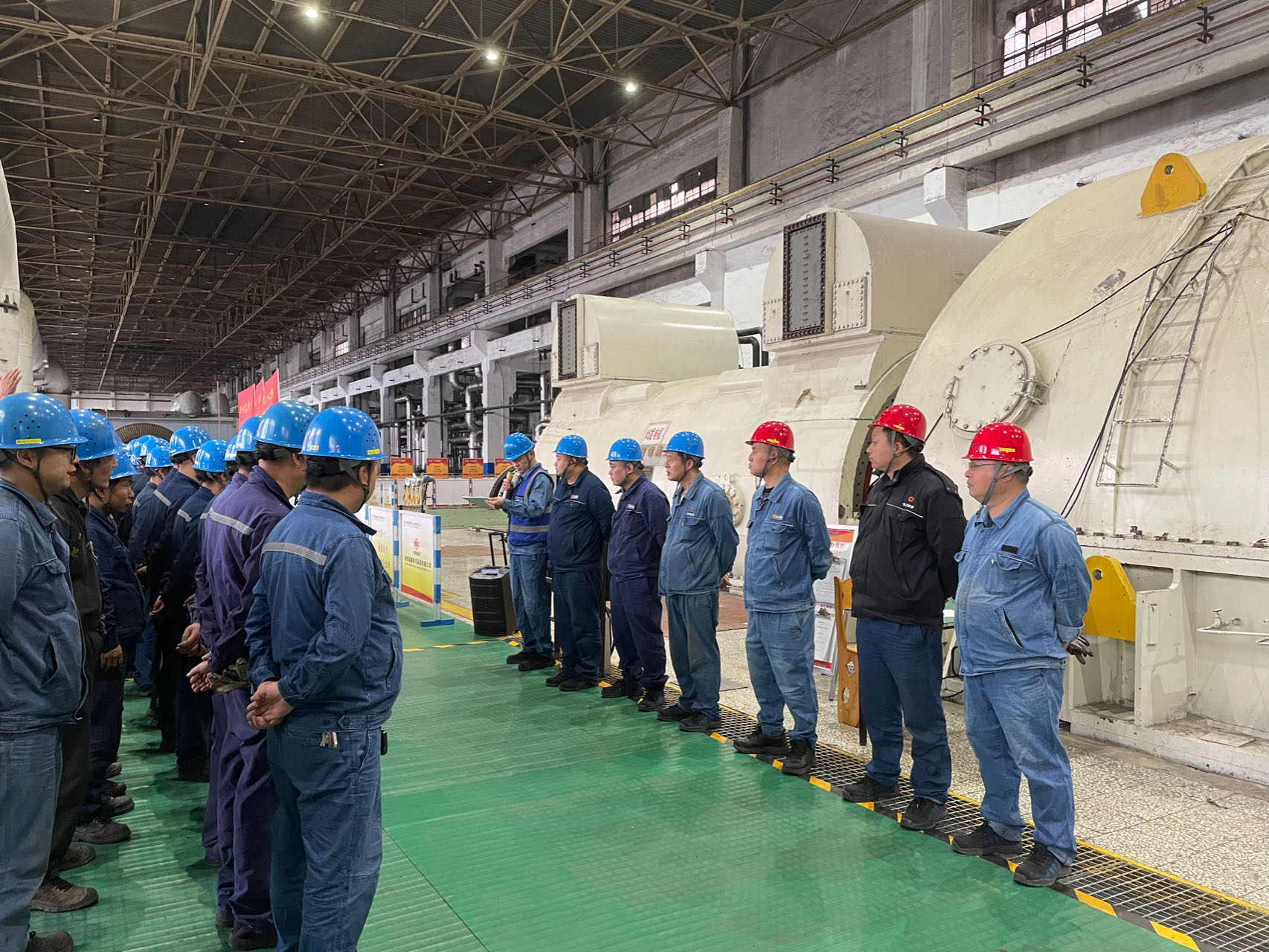

項目部安全督導小組堅持安全第一,杜絕“寬、松、軟”的工作態度,厲行“嚴、緊、硬”的工作作風,緊盯危險作業,著眼關鍵環節,狠抓細枝末節,發動全員開展“反三違”,將隱患消除在萌芽狀態。檢修現場設立“曝光欄”,每天下發安全檢查通報,對問題整改不及時、整改效果不好的連帶考核相關責任人,打通本質安全管理“最后一公里”。

截至目前,渭河項目部已圓滿完成#6機C修、#5機A修任務,檢修安全、質量、工期等均達預期,項目部全體人員又馬不停蹄投入到#4機B修工作中。
